拟建场地深基坑石方爆破设计中,应在拟建场地的北面、东面、南面三面统一采用搭设钢管防护排架、设置减震孔和减震沟的方式进行防护。爆破施工与桩板挡墙、锚杆挡墙施工的协作处理,工程在孔桩施工工序完成后方可进行爆破作业。

根据统一规定距受保护物水平距离20m范围内严禁爆破,爆破安全振动速度V≤1.0cm/s进行控制,爆区采用双层胶皮炮被进行全面覆盖或采用钢板对距受保护物较近的区域进行覆盖。严禁爆破区域土石方采用其他机械开挖方式进行施工。


桩间挡板、锚杆施工采用逆作法,场地基坑边坡开挖34米后,预留施工作业平台,施做挡板、锚杆施工;严禁在混凝土初凝期间进行爆破起爆作业,避免爆破振动造成混凝土内部出现裂缝。爆破警戒期间必须将施工场地内其他作业人员、施工机械清理出场,避免不必要的损伤。


在按要求布置好场地围挡、钢管排架、减震孔、减震沟等安全防护设置后,拟建场地深基坑石方爆破施工采用浅眼台阶松动爆破,电钻或风钻成孔,台阶高度1.41.8m,由爆破安全振动速度≤1.0cm/s和爆区到受保护物的不同距离共同确定一次起爆最大药量,统一采用电力起爆网路。

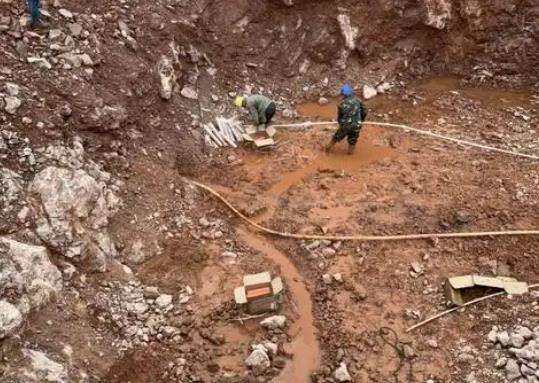

实施爆破作业前,利用场地内现有的砼道路挖除表层杂填土,在场地四周采用浅眼小炮修整出搭设钢管排架的作业平台和潜孔钻行走便道,在做好安全防护设施后,石方爆破工作自上而下分台阶逐层进行。


场地地下室开挖前按照设计要求施做截水沟,收集、引导地表水流入附近既有的城市排污管网。对地下室深基坑开挖出现的地下水采用开挖集水坑,配备12台大功率潜水泵排出爆破作业区域。


同时,必须及时按照设计要求施工地下室深基坑边坡支护工程(锚杆挡墙和桩板挡墙),拆除既有挡墙,确保边坡稳定,消除安全隐患。


网络型爆破测振仪L20-X PRO一体化设计,无需安装即可直接开展监测工作,搭配爆破有害效应监测系统Blast-VS,构建全面、高效的爆破安全监测网络,操作人员可以通过系统远程控制监测设备,实现远程监控和实时调整监测参数,确保监测工作的准确性和有效性,为优化爆破方案提供科学依据。


以上爆破方案确定后,在具体施工时,先进行试爆,选择合适的爆破孔网参数,确保爆破安全振动速度和爆破飞石距离在设计控制指标范围内。
